桂鐘高速全線首段路基成功交驗
10月14日,隨著最后一組檢測數據確認達標,公司桂鐘高速8標項目主線K127+447.5-K127+932.5段路基完成全斷面交驗,成為桂鐘高速全線首段順利完成全斷面交驗的路基。

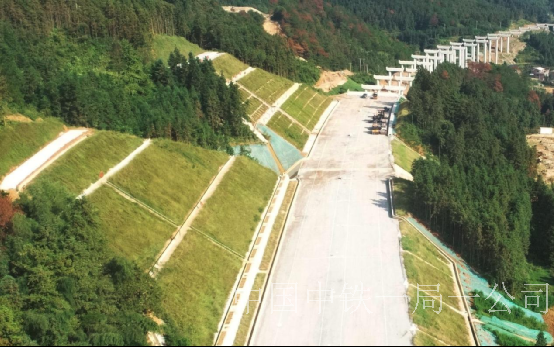

桂鐘8標線路總長14.32千米,起點位于恭城縣三江鄉,終點位于鐘山縣兩安鄉。項目路基共計19段,含三江互通的總長10.2千米,設計土石挖方377.38萬方,填方159.93萬方。此次交驗的路基段落位于車頭厄分離式立交橋至四方石特大橋之間,長度485米,寬度26米。按照全斷面交驗要求,該段落內邊坡防護、涵洞、擋墻、排水系統進行了同步交驗。目前,項目路基工程完成設計量的86%,防護工程完成設計量的80%。
面對長達六個月的雨季,項目高效科學調配資源,動態調整施工計劃,克服天氣和地質復雜等不利因素,采取“分段施工、平行作業”方式,確保施工進度穩步推進。在路基質量管控中,項目嚴格執行標準化施工工藝,全過程監測路基填筑厚度、壓實度等關鍵指標,保障路基各項檢測指標均滿足設計及規范要求,并通過自驗、整改機制不斷提高路基實體和外觀質量,在正式交驗中一次通過。
下一步,項目團隊將持續貫徹落實“快、好、省”建設理念和“高速公路品質工程十大建設管理理念”,全力投入施工生產,優質高效推進項目建設,著力打造品質工程。
